追“風”茫崖冷湖
來源:黃河上游水電開發有限責任公司
作者:李龍
發布時間:2025-10-17 07:30:44
編輯:艾嘉琦

  在平均海拔近3500米的青海省海西蒙古族藏族自治州茫崖市冷湖鎮,氣溫已低至零下,但有這樣一群人與繁忙的機械為友、與荒涼的環境為伴,以“越是艱險越向前”的韌勁,在高原腹地交織出一幅追風逐綠的奮斗畫卷。

屏幕截圖 2025-10-16 155947

  行走在黃河公司海西50萬千瓦風電項目建設現場,刺骨的寒風瞬間就能將厚厚的棉服穿透,但無論是全神貫注開展風機吊裝的技術員,還是一絲不茍進行設備安裝調試的工作組,人人精神抖擻,個個干勁十足,一場沖刺“12·30”并網目標的“大會戰”正在上演。

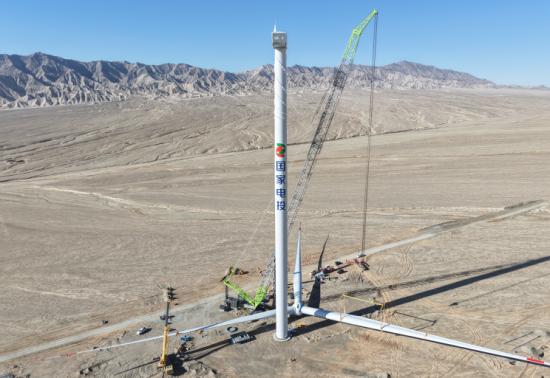

屏幕截圖 2025-10-16 155957

  項目規劃裝機容量50萬千瓦,配套儲能規模50兆瓦/100兆瓦時,共安裝80臺單機容量6.25兆瓦的風力發電機組,配套建設一座330千伏升壓站及送出線路。項目投產后預計每年可輸出清潔電能7.48億千瓦時,相當于節約標準煤26萬噸、減排二氧化碳67萬噸,將為助力青海打造國家清潔能源產業高地和區域能源安全保障提供重要支撐。

  項目自開工以來,便面臨著設備供貨延滯、主吊設備匱乏等諸多考驗,黃河公司建設者不等不靠,精密調配人力資源和主吊設備等施工設備,總參建人數達到430人,同時安排專人駐扎設備廠家,進行設備監造,結合現場實況及時優化施工方案和“路線圖”,確保最高的施工效率,向著年內投產發電目標奮勇沖鋒。

屏幕截圖 2025-10-16 160006

  “為確保吊裝作業安全、質量和進度可控,我們選用適應高低溫、強風環境的履帶式起重機為主吊設備,組織多臺大噸位吊車協同作業,同時采用副吊提前吊裝塔筒一、二段,縮短風機吊裝直線工期,目前已經順利完成19臺風機吊裝任務,330千伏升壓站、送出線路等工程量完成近85%。”新能源建設分公司海西50萬千瓦風電項目經理楊貴智說。

  據了解,海西50萬千瓦風電項目發電機組采用雙饋機型,能夠高效利用當?shù)仫L能資源,實現發電量最大化和單位度電成本最低。所有風機均配置機組狀態及振動在線監測、塔筒晃動及基礎不均勻沉降觀測、葉片振動在線監測等系統,可實時監測風機運行狀態,自動診斷設備故障并提前預警,提升運維效率、降低運維成本。

屏幕截圖 2025-10-16 160023

  成立“海西50萬逐風QC小組”,圍繞施工現場混凝土澆筑,開展“提高高海拔混凝土澆筑強度一次驗收合格率”課題研究;推進項目部職工小家建設,配備多種文體活動器材,豐富職工業余生活;堅持黨建引領,成立黨員突擊隊,凝聚急難險重任務攻堅合力……目前,風電場基礎施工已全部完成,330千伏升壓站主體工程完工,風機吊裝、集電線路建設有序推進,設備安裝及站內配套設施建設穩步開展。

  海西分公司作為項目投運后的生產管理單位,緊抓設備安裝調試的有利培訓時機,持續強化運維人才隊伍建設,生產準備大綱和風險數據庫、巡回檢查表單等技術標準均已完成初稿,起草完成技術規程48部、繪制圖紙74張、編制應急處置卡41。

屏幕截圖 2025-10-16 160034

  “我們提前成立茫崖風電項目部,派駐9名員工深度參與項目的涉網手續辦理、資料圖紙收集、技術標準編制等環節中,通過現場培訓提升大家的專業知識和業務技能,為今后風電站的高效運維打好基礎。”海西分公司茫崖風電項目經理范繪杰說。

  在“奮戰四季度”的沖鋒號角下,黃河人正錨定打造精品工程、示范工程目標,統籌推進項目進度、安全質量與黨業融合,凝聚攻堅克難的強大合力,奮力書寫清潔能源發展新篇章。

推薦閱讀
吳曉軍:奮力實現高質量發展和長治久安
省政府召開黨組會議和常務會議 羅東川主持
`2025“第一縷陽光”全球同拍中國年在青海啟動
青海省30名藥品安全社會監督員受聘上崗
智媒AI中樞系統服務器硬件配置的詢價公告
關于新聞大數據服務項目的詢價公告
青海大通縣:科技賦能土地新生態
青;ブh:扎實推動公立醫院高質量發展
24H熱點
不想被直播賣貨坑?記住這些知識點(服務窗)
私域直播購物,“銀發族”權益如何護(民生一線)
無堂食外賣,如何把好“入口關”
江蘇援青電影《靠近我看見你》在受援地青海貴德展映
增綠最多、最快!我國貢獻全球大約25%新增綠化面積
守護·關懷 中國人壽讓每個客戶都被溫柔以待
自然資源部這些重大舉措請您關注⑤
青海金輝礦業實現在保護中開發,助力鄉村振興 ——...
改進干部作風 增強發展活力
法治在線丨AI換臉換聲可能侵權 法律邊界在哪里?
熱點圖片
20載消防路守護萬家平安——“西寧新韻 時代華章”走近道德模范系列報道之六
20載消防路守護萬家...
青海西寧:供暖首日,525個物業供暖小區全部供暖
青海西寧:供暖首日...
【最美高原奮斗者·最美交通人】15年接送路 照亮一座城——記青海申青出租租賃汽車有限公司駕駛員曹團結
【最美高原奮斗者·最...
【關注】法律監督規范化 案件辦理更高效
【關注】法律監督規...
【關注今冬明春供暖】供暖首日 記者分四路入戶“探溫”
【關注今冬明春供暖...
一顆紅枸杞的全球之旅——青海格爾木研學解鎖產業融合密碼
一顆紅枸杞的全球之...
河湟沃野守倉廩——寫在第45個世界糧食日到來之際
河湟沃野守倉廩——...
【黨旗在基層一線高高飄揚】四年駐村路 鄉音解鄉愁——記青海日報社駐海東市樂都區中嶺鄉馬家洼村第一書記祁萬強
【黨旗在基層一線高...
關于我們 | 法律顧問 | 廣告服務 | 聯系方式
青海省互聯網新聞中心主辦  版權所有:青海新聞網
未經青海新聞網書面特別授權,請勿轉載或建立鏡像,違者依法必究
E-mail:webmaster@qhnews.com 青海新聞網 互聯網新聞信息許可證:63120170001 青ICP備19000163號 青公網安備 63010302000199號

追“風”茫崖冷湖

黃河上游水電開發有限責任公司
2025-10-17 07:30
青海門戶 主流媒體
長按識別二維碼查看全文
青海門戶 主流媒體

追“風”茫崖冷湖

黃河上游水電開發有限責任公司
2025-10-17 07:30
青海門戶 主流媒體
長按識別圖中二維碼或發送給朋友、保存圖片

追“風”茫崖冷湖

  • 2025-10-17 07:30:44
  • 來源:黃河上游水電開發有限責任公司

  在平均海拔近3500米的青海省海西蒙古族藏族自治州茫崖市冷湖鎮,氣溫已低至零下,但有這樣一群人與繁忙的機械為友、與荒涼的環境為伴,以“越是艱險越向前”的韌勁,在高原腹地交織出一幅追風逐綠的奮斗畫卷。

屏幕截圖 2025-10-16 155947

  行走在黃河公司海西50萬千瓦風電項目建設現場,刺骨的寒風瞬間就能將厚厚的棉服穿透,但無論是全神貫注開展風機吊裝的技術員,還是一絲不茍進行設備安裝調試的工作組,人人精神抖擻,個個干勁十足,一場沖刺“12·30”并網目標的“大會戰”正在上演。

屏幕截圖 2025-10-16 155957

  項目規劃裝機容量50萬千瓦,配套儲能規模50兆瓦/100兆瓦時,共安裝80臺單機容量6.25兆瓦的風力發電機組,配套建設一座330千伏升壓站及送出線路。項目投產后預計每年可輸出清潔電能7.48億千瓦時,相當于節約標準煤26萬噸、減排二氧化碳67萬噸,將為助力青海打造國家清潔能源產業高地和區域能源安全保障提供重要支撐。

  項目自開工以來,便面臨著設備供貨延滯、主吊設備匱乏等諸多考驗,黃河公司建設者不等不靠,精密調配人力資源和主吊設備等施工設備,總參建人數達到430人,同時安排專人駐扎設備廠家,進行設備監造,結合現場實況及時優化施工方案和“路線圖”,確保最高的施工效率,向著年內投產發電目標奮勇沖鋒。

屏幕截圖 2025-10-16 160006

  “為確保吊裝作業安全、質量和進度可控,我們選用適應高低溫、強風環境的履帶式起重機為主吊設備,組織多臺大噸位吊車協同作業,同時采用副吊提前吊裝塔筒一、二段,縮短風機吊裝直線工期,目前已經順利完成19臺風機吊裝任務,330千伏升壓站、送出線路等工程量完成近85%。”新能源建設分公司海西50萬千瓦風電項目經理楊貴智說。

  據了解,海西50萬千瓦風電項目發電機組采用雙饋機型,能夠高效利用當?shù)仫L能資源,實現發電量最大化和單位度電成本最低。所有風機均配置機組狀態及振動在線監測、塔筒晃動及基礎不均勻沉降觀測、葉片振動在線監測等系統,可實時監測風機運行狀態,自動診斷設備故障并提前預警,提升運維效率、降低運維成本。

屏幕截圖 2025-10-16 160023

  成立“海西50萬逐風QC小組”,圍繞施工現場混凝土澆筑,開展“提高高海拔混凝土澆筑強度一次驗收合格率”課題研究;推進項目部職工小家建設,配備多種文體活動器材,豐富職工業余生活;堅持黨建引領,成立黨員突擊隊,凝聚急難險重任務攻堅合力……目前,風電場基礎施工已全部完成,330千伏升壓站主體工程完工,風機吊裝、集電線路建設有序推進,設備安裝及站內配套設施建設穩步開展。

  海西分公司作為項目投運后的生產管理單位,緊抓設備安裝調試的有利培訓時機,持續強化運維人才隊伍建設,生產準備大綱和風險數據庫、巡回檢查表單等技術標準均已完成初稿,起草完成技術規程48部、繪制圖紙74張、編制應急處置卡41。

屏幕截圖 2025-10-16 160034

  “我們提前成立茫崖風電項目部,派駐9名員工深度參與項目的涉網手續辦理、資料圖紙收集、技術標準編制等環節中,通過現場培訓提升大家的專業知識和業務技能,為今后風電站的高效運維打好基礎。”海西分公司茫崖風電項目經理范繪杰說。

  在“奮戰四季度”的沖鋒號角下,黃河人正錨定打造精品工程、示范工程目標,統籌推進項目進度、安全質量與黨業融合,凝聚攻堅克難的強大合力,奮力書寫清潔能源發展新篇章。
