【堅定信心 實干爭先】香加750千伏變電站擴建工程電氣安裝取得階段性進展
作者:
發布時間:2025-04-08 15:30:21
編輯:陳郁

  青海新聞網·大美青?蛻舳擞崳ㄓ浾 陳郁 通訊員 蒙珝 報道)4月7日,位于青海省海南藏族自治州興?h河卡鎮的香加750千伏變電站擴建工程取得重要進展。作為青海省“十四五”電網建設的重點項目,自2024年6月破土動工,該工程已成功完成330千伏羊曲Ⅰ、Ⅱ回線路及#3主變的擴建任務,并于今年1月8日順利投運。

1

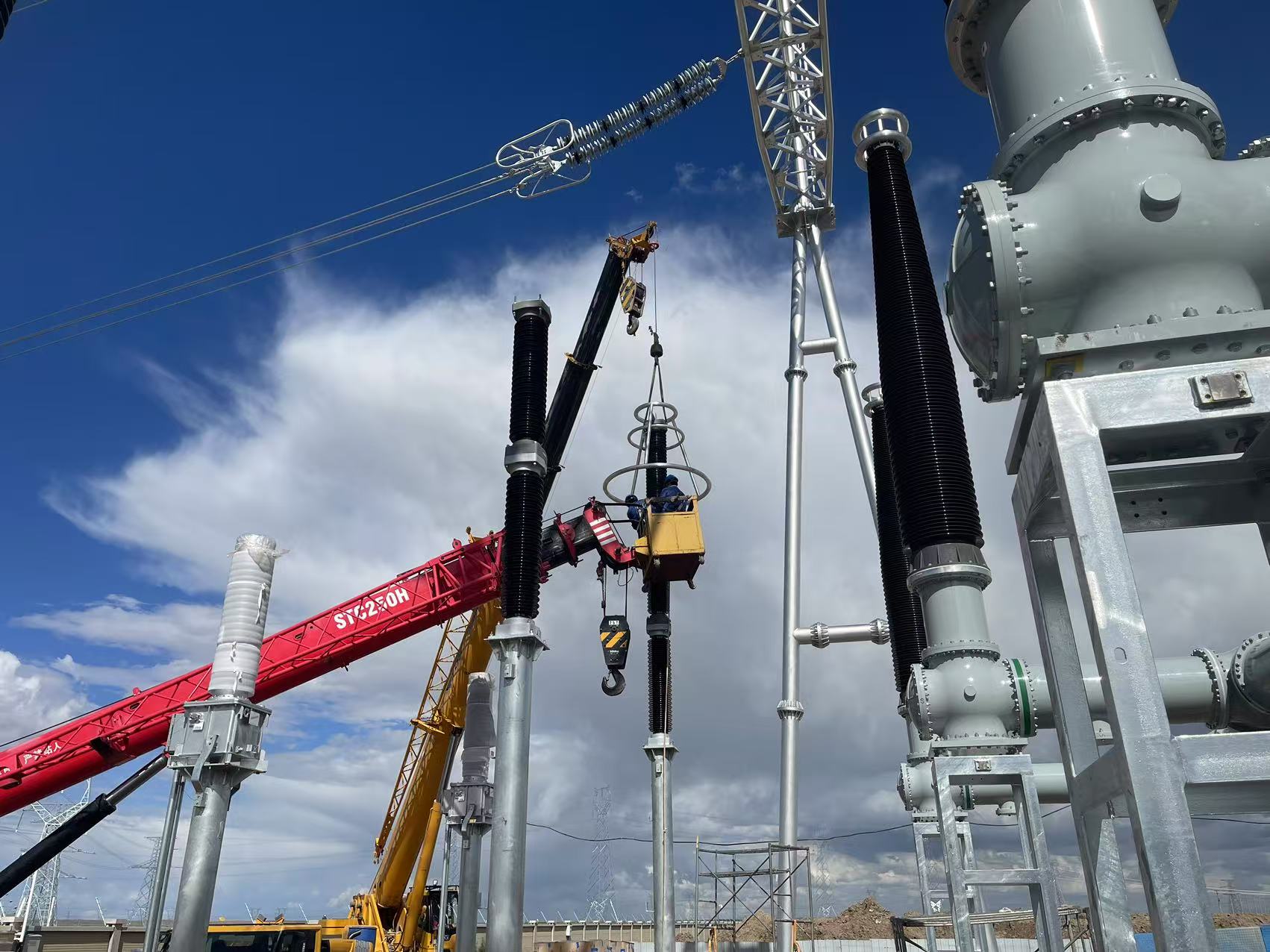

  香加750千伏變電站擴建工程施工現場進行戶外330千伏避雷器安裝作業。攝影:巴得佺

  據了解,香加750千伏變電站,作為海南藏族自治州唯一的750千伏樞紐變電站,戰略地位突出。工程全部建成后,海南地區新能源外送能力將得到顯著提升,同時為玉樹、果洛兩個藏族自治州筑牢電力保障根基,為青海新能源消納提供了重要支撐。香加750千伏變電站擴建工程包含羊曲水電站330千伏送出工程、#3主變擴建工程、#1主變擴建工程、330千伏間隔擴建工程4項工程。

  “當前,工程已步入關鍵沖刺階段。#1主變擴建工作中,主變及其各側設備安裝及電纜敷設等核心工序已經完成。”項目總工安永海介紹道,“眼下,施工團隊正開展330千伏、750千伏側的引流線制作安裝作業,預計4月中旬#1主變擴建將全面完成并投入運行。與此同時,330千伏間隔擴建工作也在有條不紊地同步推進,計劃于5月底實現全面竣工。”

2

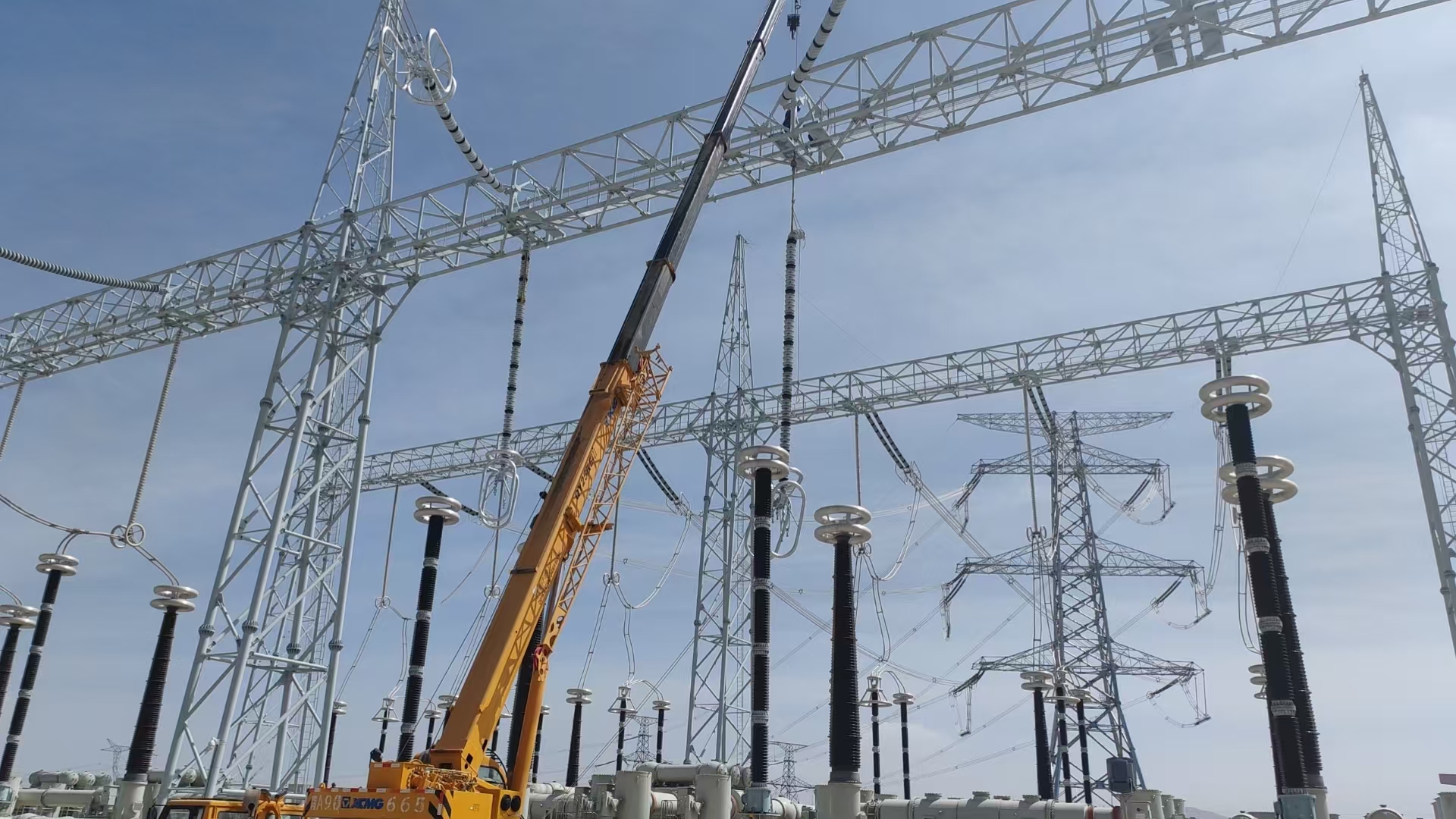

   香加750千伏變電站擴建工程施工現場進行戶外750千伏懸垂安裝作業。攝影:巴得佺

  值得一提的是,該工程創新采用電網回購模式,是青海省首個采用該模式的750千伏電壓等級變電站。工程通過750千伏線路與塔拉變電站相連,同時以330千伏線路接入周邊新能源匯集站和主電網,將形成更加堅強的網架結構。

  面對海拔3500米以上的惡劣施工環境,施工單位工作人員克服高寒缺氧、有效工期短等多重困難。在施工過程中,團隊科學統籌施工安排,嚴守質量與安全底線,確保工程優質高效推進。項目負責人王玉琦表示:“后續,我們將持續秉持高標準、嚴要求的工作態度,全力以赴推進各項工作,為青海清潔能源的蓬勃發展,提供堅強有力的電網支撐。”

推薦閱讀
省生態環境保護委員會全體會議召開 吳曉軍講話
全省河長制湖長制工作會議召開 吳曉軍講話
`2025“第一縷陽光”全球同拍中國年在青海啟動
青海省30名藥品安全社會監督員受聘上崗
關于擬選樹青海省“最美生態管護員”名單的公示
“大美青!笨蛻舳松暾堔k理記者證人員名單公示
青海海東出臺數據領域三項基礎制度
西寧市總工會加大社會工作者培育培養力度
24H熱點
【堅定信心 實干爭先】香加750千伏變電站擴建...
青海水利項目建設一季度實現良好開局
西寧城中區:醫聯體再升級家門口享優質醫療
西寧城北區引入退休法官力量賦能多元解紛
貴德9人被困河心灘消防緊急救援
青海大通:凝聚青春力量 助力鄉村振興
公安“指尖警務”打造智慧服務新名片
西寧如何解鎖水生態“密碼”——西寧經濟發展掃描六
西寧交通我來說:市民的四條緩堵建議落地生效
凈城行動不歇腳 打造城市新風貌
熱點圖片
青海玉樹隆寶:黑頸鶴“如約而至”
青海玉樹隆寶:黑頸...
發展智慧黨建 打造幸福社區
發展智慧黨建 打造幸...
假期堅守:為市民出行按下“加速鍵”
假期堅守:為市民出...
海東民和:創新為翼 激活一池春水
海東民和:創新為翼 ...
春日繁花批量“上線” “賞花經濟”火爆出圈
春日繁花批量“上線...
鶴影翩躚背后的守護約定
鶴影翩躚背后的守護約定
水井巷里煙火盛
水井巷里煙火盛
讓青春綻放在基層一線——記海北州市場監管局2021年選調生王志娟
讓青春綻放在基層一...
關于我們 | 法律顧問 | 廣告服務 | 聯系方式
青海省互聯網新聞中心主辦  版權所有:青海新聞網
未經青海新聞網書面特別授權,請勿轉載或建立鏡像,違者依法必究
E-mail:webmaster@qhnews.com 青海新聞網 互聯網新聞信息許可證:63120170001 青ICP備19000163號 青公網安備 63010302000199號


【堅定信心 實干爭先】香加750千伏變電站擴建工程電氣安裝取得階段性進展

青海新聞網
2025-04-08 15:30
青海門戶 主流媒體
長按識別二維碼查看全文
青海門戶 主流媒體

【堅定信心 實干爭先】香加750千伏變電站擴建工程電氣安裝取得階段性進展

青海新聞網
2025-04-08 03:30
青海門戶 主流媒體
長按識別圖中二維碼或發送給朋友、保存圖片

【堅定信心 實干爭先】香加750千伏變電站擴建工程電氣安裝取得階段性進展

  • 2025-04-08 03:30:21
  • 來源:青海新聞網

  青海新聞網·大美青?蛻舳擞崳ㄓ浾 陳郁 通訊員 蒙珝 報道)4月7日,位于青海省海南藏族自治州興?h河卡鎮的香加750千伏變電站擴建工程取得重要進展。作為青海省“十四五”電網建設的重點項目,自2024年6月破土動工,該工程已成功完成330千伏羊曲Ⅰ、Ⅱ回線路及#3主變的擴建任務,并于今年1月8日順利投運。

1

  香加750千伏變電站擴建工程施工現場進行戶外330千伏避雷器安裝作業。攝影:巴得佺

  據了解,香加750千伏變電站,作為海南藏族自治州唯一的750千伏樞紐變電站,戰略地位突出。工程全部建成后,海南地區新能源外送能力將得到顯著提升,同時為玉樹、果洛兩個藏族自治州筑牢電力保障根基,為青海新能源消納提供了重要支撐。香加750千伏變電站擴建工程包含羊曲水電站330千伏送出工程、#3主變擴建工程、#1主變擴建工程、330千伏間隔擴建工程4項工程。

  “當前,工程已步入關鍵沖刺階段。#1主變擴建工作中,主變及其各側設備安裝及電纜敷設等核心工序已經完成。”項目總工安永海介紹道,“眼下,施工團隊正開展330千伏、750千伏側的引流線制作安裝作業,預計4月中旬#1主變擴建將全面完成并投入運行。與此同時,330千伏間隔擴建工作也在有條不紊地同步推進,計劃于5月底實現全面竣工。”

2

   香加750千伏變電站擴建工程施工現場進行戶外750千伏懸垂安裝作業。攝影:巴得佺

  值得一提的是,該工程創新采用電網回購模式,是青海省首個采用該模式的750千伏電壓等級變電站。工程通過750千伏線路與塔拉變電站相連,同時以330千伏線路接入周邊新能源匯集站和主電網,將形成更加堅強的網架結構。

  面對海拔3500米以上的惡劣施工環境,施工單位工作人員克服高寒缺氧、有效工期短等多重困難。在施工過程中,團隊科學統籌施工安排,嚴守質量與安全底線,確保工程優質高效推進。項目負責人王玉琦表示:“后續,我們將持續秉持高標準、嚴要求的工作態度,全力以赴推進各項工作,為青海清潔能源的蓬勃發展,提供堅強有力的電網支撐。”
