青海新聞網·江源新聞客戶端訊 5月27日15時12分,伴隨著35千伏相古變電站10千伏母線成功帶電運行,青海330千伏玉樹二回工程接入施工和保供電“大會戰”宣告完成,為后續工程全線貫通等施工創造有利條件。
330千伏玉樹第二回線路工程是解決玉樹地區長遠發展用電需求的民生工程、民心工程。工程建成后將徹底改變玉樹電網與青海主網長鏈?zhǔn)絾位鼐路供電存在可靠性弱的問題,對進一步優化黃河上游地區網架結構,顯著提升青海南部電網可靠性和供電能力,更好服務群眾從“用上電”到“用好電”具有重要意義。
本次“大會戰”自5月10日正式啟動,歷時18天完成,是青海電網有史以來單次規模最大、情況最復雜、風險管控最難的一次集中施工檢修和電力保供工作。面對安全、質量、進度管控等多重考驗,國網青海電力科學論證并精心編制工作方案,首次采用“兵團作戰”模式,統籌調配各類資源,18天內,高效組織開展包括玉樹一回(330千伏唐乃亥-瑪多-玉樹)輸變電工程年度檢修、玉樹二回工程接入施工、集中供電保障在內的三類作業相交互的大型綜合施工、檢修、保障“大會戰”,作業區域覆蓋青海省海南、玉樹、果洛三地的14座變電站和21條電力線路,共分9個施工檢修作業面,設置供電保障點69個。
據統計,此次集中作業設置現場工作小組8個、參與人員超過了2500人,其間累計完成18144項倒閘操作、801次設備特巡。重點對玉樹一回工程年檢涉及的330千伏設備實施檢修作業31項,完成相關消缺工作;完成玉樹二回線路工程接入涉及的交叉跨越施工、基建項目驗收和變電站改擴建等14項重點任務;同時,以三班倒不間斷作業模式重點保障群眾用電,期間應急發電車?yán)塾?jì)發電量達1473萬度。

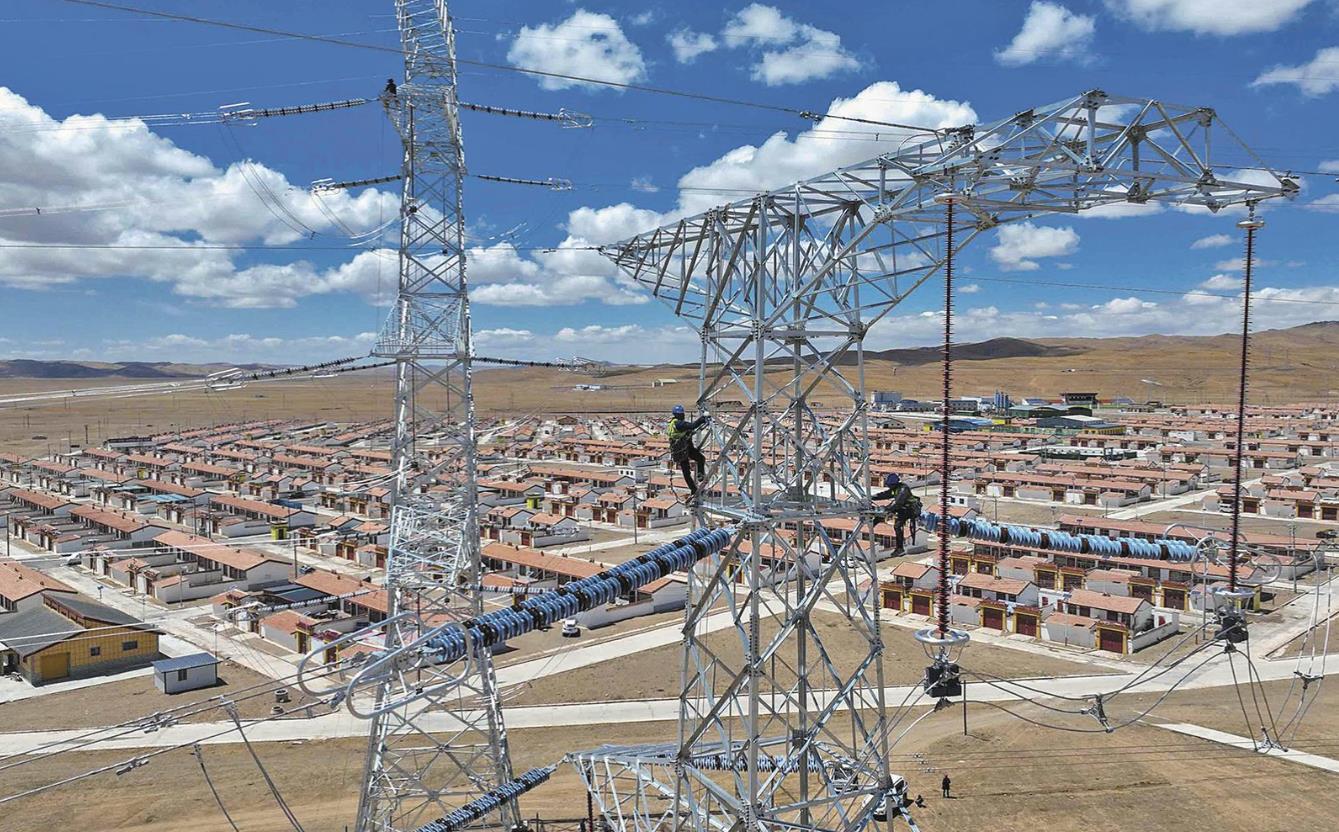

據了解,330千伏玉樹第二回線路工程自2023年8月啟動建設以來,目前已經完成基礎澆筑100%、鐵塔組立99.56%、導線架設94.9%,現已轉入施工驗收和檢修消缺等后續建設階段。805名電網建設者將繼續堅守施工一線,合理銜接各道施工工序,在保障安全的前提下,向?qū)崿F(xiàn)6月底工程建成投運目標發起最后沖刺。
。▉(lái)源:青海日?qǐng)?bào))
